拆除建筑物的施工方法在越南

27/12/2022 | 451 视图

拆除施工工法是在拆除施工过程中确保工人和周围人员生命财产安全的一项极其必要的工作. 建筑施工拆除是非常危险的,但在施工中是非常必要的,因为当需要拆除旧建筑建造新建筑时,或者由于违反规划或其他原因而建造的建筑. 下一篇SVG工程与广大读者客户分享8层越南楼的拆除方法, 被多家电视台报道为 Hai Yen 酒店. 越南高层建筑拆除施工方法

越南高层建筑拆除施工方法

项目: 越南高层建筑拆除施工方法
地址: 552 Ton Duc Thang 街道, An Dong 公社, An Duong 区, Hai Phong 城市, 越南
投资者: Mrs. Dam Thi Bac - Hai Yen 酒店老板
建筑拆除承包商: Nhat Han机械设备有限公司检验公司: 星越设计咨询和建筑检查股份公司
实施年份:2022

Hai Yen 酒店拆迁前图片

Hai Yen 酒店拆迁前图片

高层建筑拆除施工工法内容

1. 在手续方面:

  • 步骤1: 与投资人签订拆迁合同,明确拆迁规模、拆迁范围和拆迁单位职责。拆迁合同是成本和安全责任合同.
  • 步骤 2: 与投资方和当地政府一起,对周边所有工程现状进行勘察和记录,并与周边住户进行拍照和承诺,作为拆迁施工过程中责任分配的依据。同时通报拆除方案,商定周边建筑物的保护措施.
  • 步骤3: 场地准备,人员组织,安全培训-保护,劳动安全,环境卫生和防火,为参与拆除的每个人传播现场施工方法。签署雇员与雇主之间关于建筑工人保护和安全工作的承诺.
  • 步骤4: 拆解贵重物品,列好清单交给 Hai Yen 酒店老板
  • 步骤5: 采取措施安装安全地板以保护周围工程后,安装网以防止灰尘和坠物,然后邀请监理顾问和主管部门接手.
  • 步骤6: 采取措施在钢筋混凝土楼板上钻孔、打孔打洞收集拆迁材料后,请监测单位出具验收报告.
  • 步骤7: 每天一开始,要求员工注意安全提示,并在拆除施工工作前由指挥、安全员检查他们的健康、防护和设备.
  • 步骤8: 完成地面的拆除和清理工作,拆除保护工程处的平台后,将与有关部门和相关方组成检查组,审查周边工程的现状。确定损坏、损坏(如果有),以便进行补救或补偿.

2. 关于施工现场人员组织:

  • 以参谋长为首负主要责任,对公司-建设单位、投资方、主管部门及有关单位负责施工现场施工工作的管理。总司令完全符合法律对健康、专业知识和相关操作证书的要求.
  • 队长下设保卫、安全、技术人员、安全主管等部门,由3-5人组成,负责施工现场的人事管理、保卫、安全等工作.
  • 拆除设备和机器的操作员:具有操作设备专业知识并接受过职业安全培训的人员.
  • 直接工人是拆除工人:是经过培训可以使用手持设备进行直接拆除的非熟练工人,例如钻孔机,凿子,切割机,焊接机.
  • 使用不熟练的劳动力来清洁建筑工地.

用于拆除 HAI YEN 酒店 8 层楼的一些设备、机械和保护

No. 设备名称及主要参数 数量 功能
1 Kobelco 330-1 混凝土夹紧挖掘机,高度 22m 01  拆除高层建筑,高度达到6-7层
2 Kobelco 220-3 混凝土夹紧挖掘机,高度 16m 02

拆除高层建筑,高度达到4-5层

手持辅助设备:钻机、切割机、绞车、电焊机……根据实际需要调动.

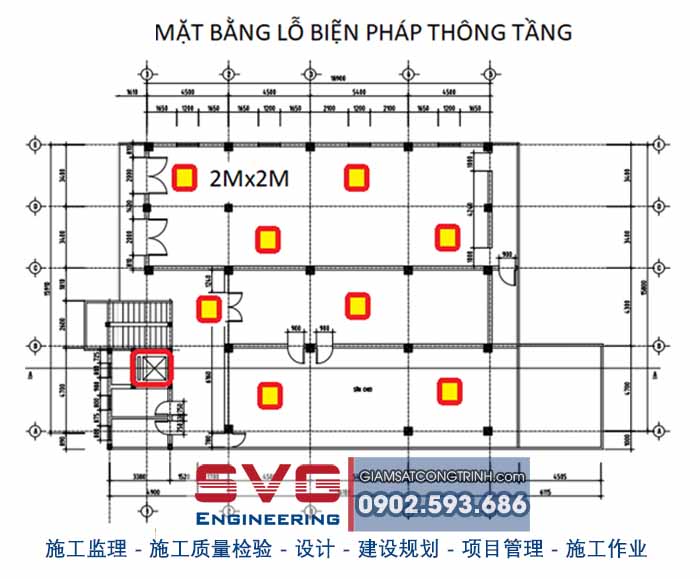

拆除 HAI YEN 酒店大楼 8 层的图片:

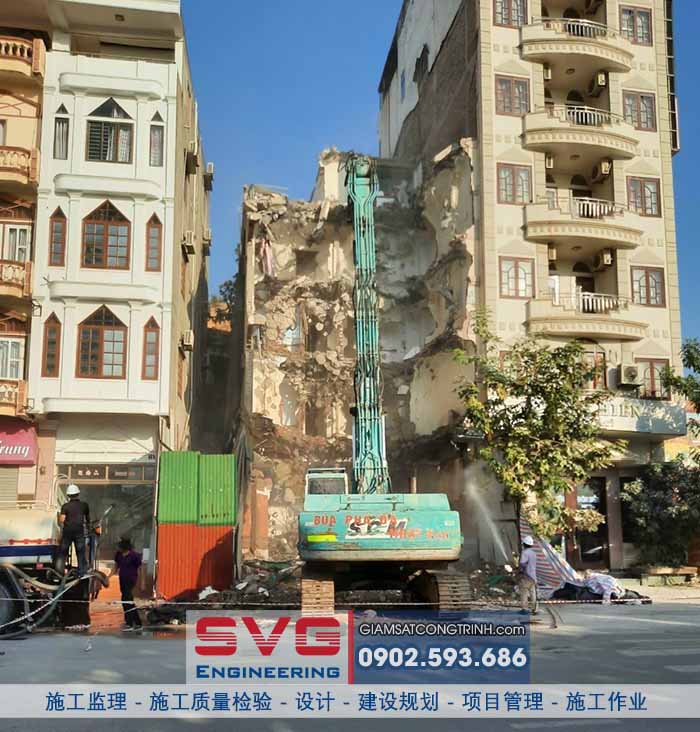

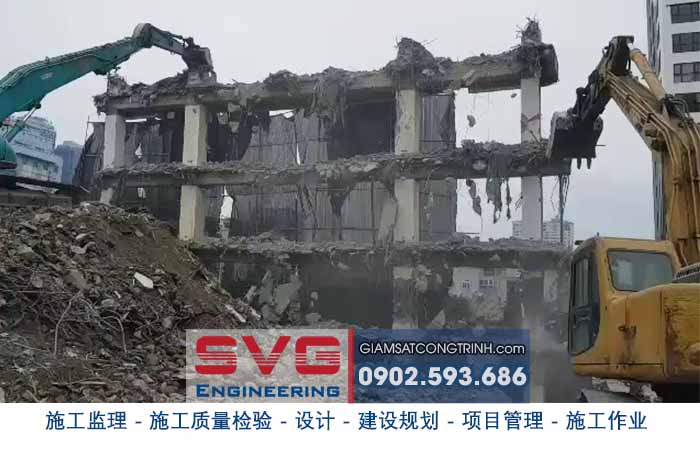

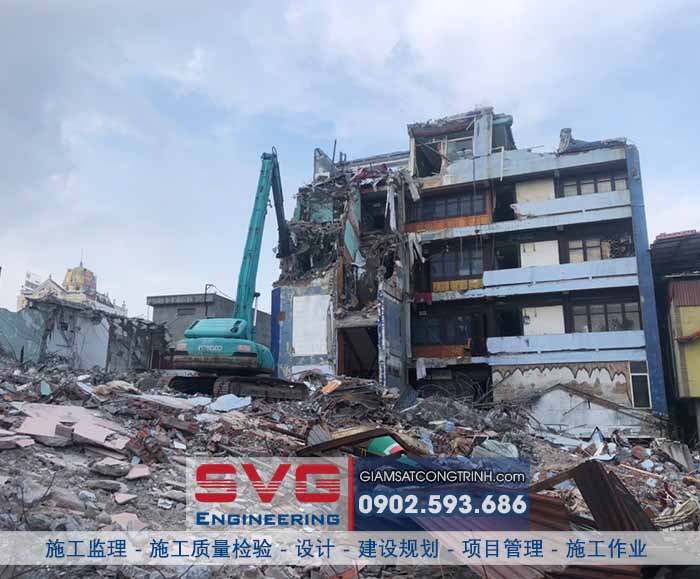

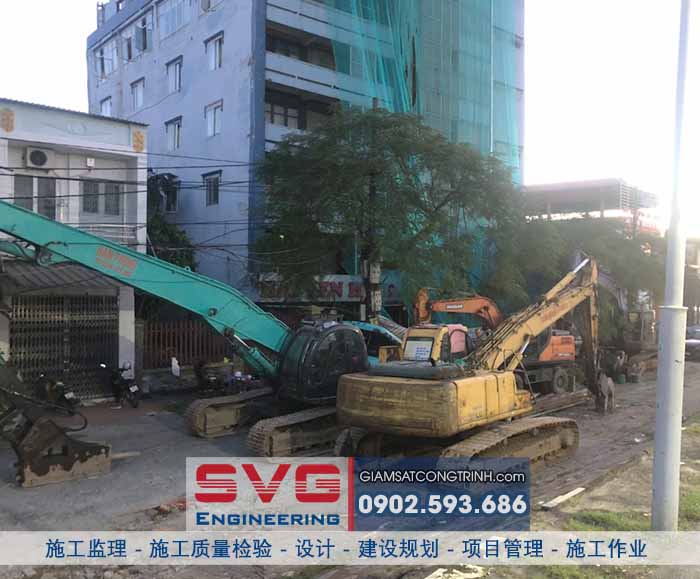

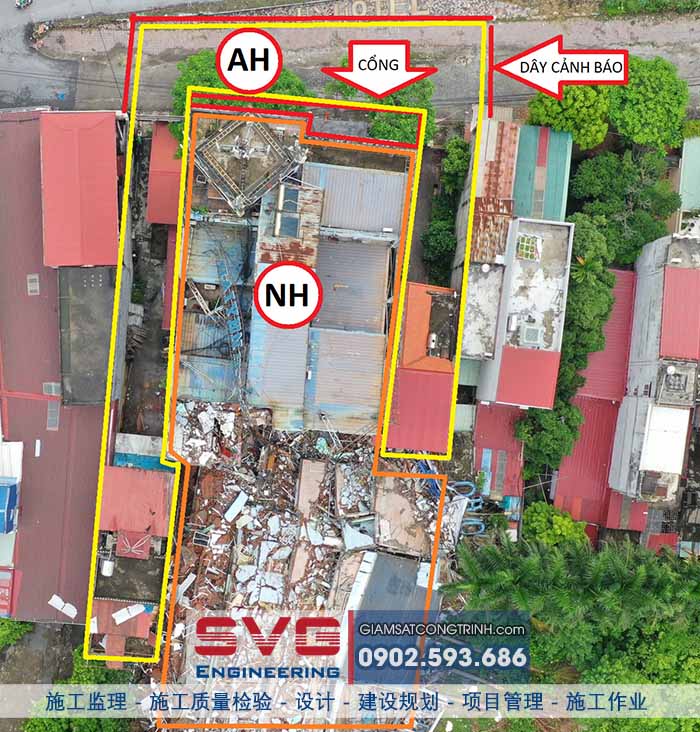

拆除8层 Hai Yen 酒店大楼的施工方法

拆除8层 Hai Yen 酒店大楼的施工方法

拆除8层 Hai Yen 酒店大楼的施工方法

拆除8层 Hai Yen 酒店大楼的施工方法

拆除8层 Hai Yen 酒店大楼的施工方法

拆除8层 Hai Yen 酒店大楼的施工方法

拆除8层 Hai Yen 酒店大楼的施工方法

酒店建筑的拆除施工措施需注意以下事项:

  • 在拆除房屋之前,有必要调查并正确评估地基、结构的状况,例如:房屋的织物、地板和墙壁.
  • 建筑拆除施工方法必须由有资格的人员进行计算和检查,注意拆除和拆除地面、拆除和拆除方法并附有详细图纸.
  • 充分布置拆迁机械和工具.
  • 在人口稠密地区拆除旧建筑时,周围要用网罩起来,以免溅起混凝土,限制粉尘飞扬到外面,影响周围人的生活.
  • 对周围人员制作在建建筑物警示标志,限制人员和车辆通过被拆迁区域.
  • 拆除建筑物前,宜先计算工作结构,拆除时柱梁的承载力。有必要支撑一些结构,以防止被拆除的工作坍塌到周围的结构中.
  • 为尽量减少对周边工程的影响,在拆除工程前,需制定对周边工程的扶持措施。特别是在开挖地基时,要采取措施加强地基,以免周围工程发生塌陷和沉降.
  • 在操作之前,必须检查为建筑物的建造和拆除服务的机械、设备、车辆的状况。不负责、未学习技术操作规程、未分配施工任务的,不得擅自操作、维修拆迁施工机械设备.
  • 在拆除或拆除建筑物之前,必须拆除建筑物的整个电气、供水和技术系统.
  • 建筑的拆除是按照流程进行的,拆除的顺序是从上往下,按照高度逐渐降低的原则.
  • 在拆除过程中产生大量扬尘的地方,特别是在运输车辆收集垃圾的过程中,应采取防止扬尘的措施,例如在产生大量扬尘的地方使用网罩或持续喷水.
  • 施工现场不得焚烧垃圾,应外运。审查废物运输系统的连续性,并保持拆除区域整洁干净.

高层建筑拆除设计单价

SVG是越南 Hai Phong 知名的高层建筑拆除单位

请立即拨打热线 0902.593.686(Thang 先生)寻求有关越南建筑拆除施工方法问题的支持和建议。最好的祝福!

越南建筑咨询 - Mr. Thang 0902.593.686

联系我们:

星越设计咨询和建筑检查股份公司

🏢 Hai Phong 办公室 :

海防市Le Chan区Bui Vien街的SVG 办公楼
☎ Tel: (0225) 3.747.819
📞 Hotline: 0902.593.686
📧 Email: svg.engineer@gmail.com & svg.group2005@gmail.com

🌎 越南网站: giamsatcongtrinh.com
🌎 英语网站: en.giamsatcongtrinh.com
🌎 中国网站: cn.giamsatcongtrinh.com

 Youtube 渠道: https://www.youtube.com/@svgengineering

🏢 代表处:

1, Ha Noi:   河内首都东大区黄草街81巷9号
2, Ho Chi Minh: 胡志明市第 3 区第 05 区曹塘街 2/1C
